隧道逃生通道怎么逃生
为加强隧道工程施工安全管理,确保隧道掘进过程中施工人员的安全保障,每个工程制定隧道应急逃生、救生通道级应急物资实施方案。小编为大家详细介绍隧道逃生通道怎么逃生!
隧道逃生通道设置要求
①隧道施工时,在Ⅳ、Ⅴ级围岩地段必须预先设置逃生通道及应急物资,以保证隧道掘进过程中施工人员的人身安全。
②在隧道的掌子面开挖、喷锚、支护及仰拱部位的开挖、浇筑混凝土过程中,均必须确保逃生通道的完好,应急物资设置到位,并随着掌子面的不断掘进而向前移动。
隧道逃生通道材质及设置要求
①逃生通道所用管材直径不小于800mm,壁厚不小于30mm,管节长度为3~6m,以保证足够的强度和通行空间,同时便于安装和动态跟进。为保证管道承受坍塌的压力,对采用的材质管材,必须确保其承压能力和连接头的牢固,并经试验室具体试验后,方可用于隧道中。目前采用新型材料-超高分子隧道隧道逃生管道应用比较广泛,
②施工现场应根据隧道围岩、掘进开挖方式等情况备足管道和连接材料,除整节管道外,应同时备足1米、2米、3米短节管道、转接接头(135°)等。
③管道须经加工后方可使用,隧道工区可结合材质及现场情况分别进行加工,要求连接简单、牢固、紧密可靠,且在地面做好临时固定措施,施工时关口可加临时封盖,并易于打开和封闭。-抱箍连接安装方便深受施工人员好评

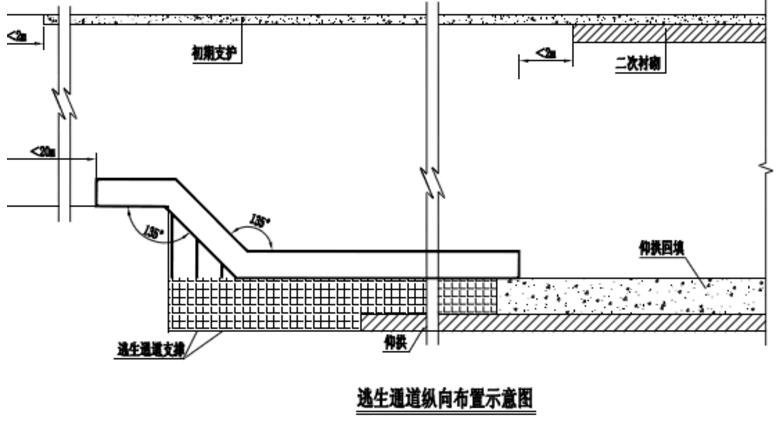

④逃生通道设置位置,起点为最新施作好的二衬端头处,距二衬端头距离为2米,从衬砌工作面布置至距离开挖面20m以内的适当位置,管道沿着初期支护的一侧向掌子面贵州省余庆至安龙高速公路望谟至安龙段 坝康隧道洞身衬砌施工方案中铁航空港集团望安项目部一分部铺设,管内预留工作绳,方便逃生、抢险、联络和传输各种物品。承插钢管纵向连接可采用链条等措施,防止坍塌时将超高分子逃生管冲脱。逐节拆除,严禁一次拆除到位,以随时确保逃生管道的效用。
⑥逃生管道在经过掘进台阶时,应按顺延台阶布置,可安装135°转接接头顺延,其管道架空高度和长度以不影响施工并便于开启逃生窗口为宜。
⑦设置的逃生管道应平整、干燥、顺畅,不得作为应急逃生以外用途。
3、隧道逃生通道应急器材及设置要求
①应急器材包括:应急照明灯、应急食物箱、救护箱和钢管支撑、方木等;
②应急照明等距掌子面距离不得大于5m,非衬砌地段间距控制在20m以内,衬砌地段控制在100~200m以内,且在掌子面应急灯附近配备醒目的应急食物箱和救护箱,应急食物箱内须存放10左右一天所需的方便面、饼干、矿泉水等食物;救护箱内备包扎纱布、消毒药水、常见外伤用药及对讲机等。
③根据施工现场开挖工法,在已完成二衬地段准备一定数量的临时逃生管支撑和方木,当围岩异常变形迅速进行支撑加固,控制围岩变形速率。
逃生通道推荐超高分子隧道逃生管道
我公司生产的隧道逃生管道是采用新型材料,而且管道颜色是更为醒目的橘黄色管道,在隧道里面更为醒目,此材料重量轻拆装和搬运方便;管道韧性好、抗冲击强度高,受到强外力冲击时瞬间变形,吸收大量冲击能量,能迅速恢复原形,不会断裂,是国家大力推荐新型隧道逃生管道的首选材料,淘汰了以往的钢管,这种新型的隧道逃生管道比以往钢管管壁更光滑,摩擦系数仅为新钢管的1/6,大大提高了效率、缩短救援时间 。
